Glasfaserausbau Zweibrücken

Breitbandausbau in der Rosenstadt Zweibrücken

Alles zum Breitbandausbau in Zweibrücken

Auf dieser Seite finden Sie alle Neuigkeiten zum Breitbandausbau in Zweibrücken.

Neubau von Verteilerkästen auf dem Gehweg

Im Rahmen des Glasfaserausbaus müssen zwecks Anbindung von Haushalten in regelmäßigen Abständen Verteilerkästen aufgestellt werden. Dies geschieht analog zu anderen Infrastrukturen wie z.B. Strom.

Um eine kurze Zahl zu nennen, ein solcher Kasten schließt ca. 40 Haushalte an. Insgesamt umfasst der Ausbau ca. 12.000 Haushalte. Entsprechend viele Kästen werden im Stadtgebiet aufgestellt.

Bei der Standortwahl treffen das planerische Optimum und die Gegebenheiten vor Ort aufeinander. Daraufhin wird der bestmögliche Platz auf dem städtischen Grund, z.B. dem Gehweg, festgelegt. Dabei wird u.a. darauf geachtet, dass der Kasten nicht vor ein Fenster gestellt oder ein Luftschacht zugestellt wird. Es wird sichergestellt, dass der Gehweg an der betreffenden Stelle nicht zu schmal wird, weswegen die Kästen sehr dicht an bestehende Bauten gestellt werden.

Uns ist bewusst, dass dies vereinzelt mit Einschränkungen einhergeht. Wir bitten dennoch um Verständnis für die notwendige Maßnahme, um den Breitbandausbau im Stadtgebiet durchzuführen.


Kontakt:

Sie haben Fragen? Schicken Sie uns eine Mail an: breitband@zweibruecken.de.
Bitte haben Sie Verständnis, dass wir nur grundsätzliche Fragen beantworten können und keine Fragen zu Vertragsdetails o.ä. beantworten können.


Ausbau durch die UGG

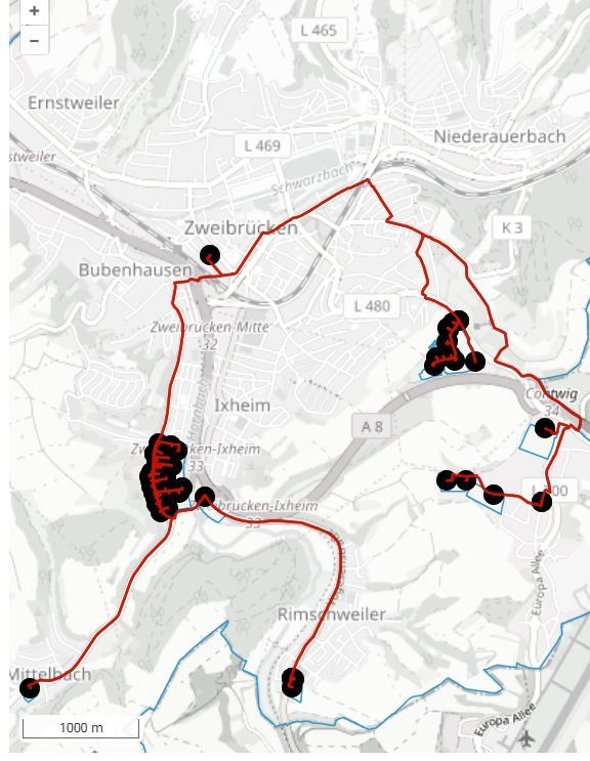

Es ist eine zeitliche Prognose für die sieben einzelnen Partitionen erstellt worden, in welche der flächendeckende Glasfaserausbau für Zweibrücken unterteilt wurde.

Partition 1:
Innenstadt
Status: Ausbau bereits begonnen

Partition 2:
Ernstweiler/Kreuzberg
Status: Baubeginn Anfang/Mitte 2025

Partition 3:
Mörsbach/Niederauerbach/Oberauerbach
Status: Baubeginn bereits begonnen

Partition 4:
Fasanerieberg/Canadasiedlung
Status: Baubeginn Anfang/Mitte 2025

Partition 5:
Wattweiler/Mittelbach/Bubenhausen
Status: Baubeginn Mitte/Ende 2025

Partition 6:
Ixheim
Status: Baubeginn Anfang/Mitte 2026

Partition 7:
Rimschweiler/Gewerbegebiet Flugplatz/Outlet
Status: Baubeginn Mitte/Ende 2026

Die Stadt hat, aufgrund des privatwirtschaftlichen Ausbaus keine Möglichkeit die Reihenfolge zu beeinflussen. Die Reihenfolge ergibt sich aus dem Grund, dass so ein Ausbau „Mit dem Licht im Rücken“ gewährleistet ist und so die Anschlüsse nach dem Ausbau recht zügig genutzt werden können.

Weiter sind die Zahlen lediglich eine Prognose und aus diesem Grund sehr grob gefasst und es kann u.U. zu Verschiebungen kommen.


Welche Möglichkeiten gibt es?

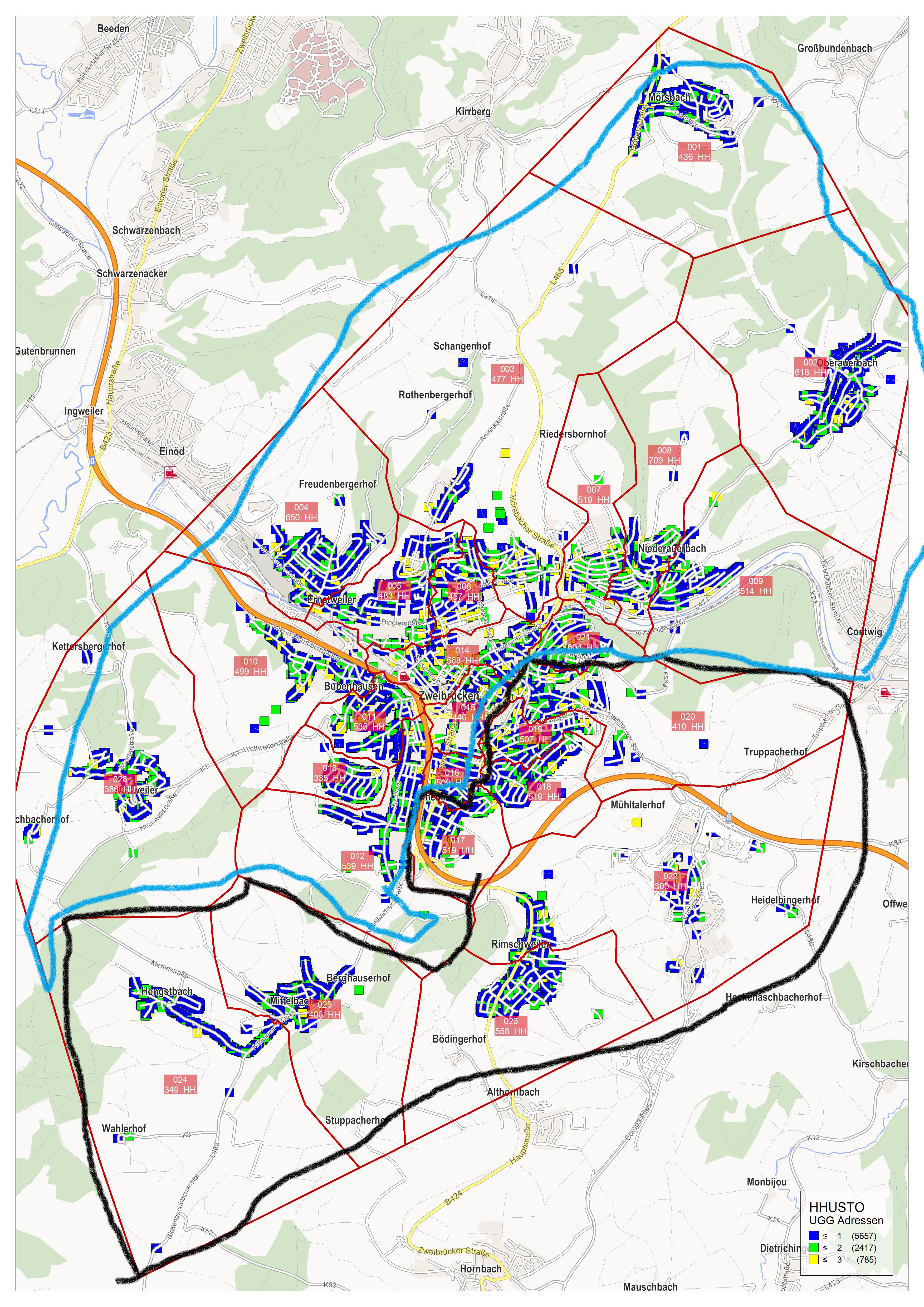

Die Grafik zeigt die Wahlmöglichkeiten im Rahmen des Glasfaserausbau in Zweibrücken von der UGG.

Diese Grafik dient als Information und Übersicht.


Konditionen Wahlmöglichkeiten Glasfaserausbau Zweibrücken Breitband


Grafik Download (PDF) - Eigentum UGG


empera/K-net

empera.de

+49 631 8001-6737


o2

o2.de/glasfaser

+49 800 900-1080


UGG

unseregrueneglasfaser.de

+49 800 4101-410


Informationen und Video

Neben der Videoaufzeichnung von der Infoveranstaltung können Sie sich auf der Seite der UGG weitere Informationen über die Anschlussoptionen anschauen.

Für Informationen über Tarife und Vertragsdetails wenden Sie sich bitte an die entsprechenden Anbieter.


Ausbau durch die Telekom

Kontaktmöglichkeit

Deutsche Telekom

telekom.de/glasfaser

+49 800 22 66100

Telekom Shop

Hauptstraße 60

66482 Zweibrücken


Ausbaugebiet

Die Telekom baut im Stadtzentrum von Zweibrücken FTTH-Anschlüsse. Ob Ihre Adresse dabei ist, müssen Sie direkt bei der Telekom erfragen.


Ausbau durch 1&1 / Versatel

Informationen zum Glasfasernetzausbau erhalten Unternehmen, die von der 1&1 Versatel Initiative profitieren möchten, bei Selcuk Oezdemir

1&1 Versatel

+49 711 2021-231

+49 15561 068587



Ausbaugebiet

Die 1&1 wird mit ihrem Partner Versatel das Industriegebiet am Flughafen mit Glasfaser versorgen.



Aktuelle Baustellen



Logo des BMVI Förderung Breitband
Logo BMVI Förderprogramm Breitband



Logo des Bundesförderprogramms für den Breitbandausbau
Logo des Bundesförderprogramms für den Breitbandausbau



Logo atene KOM Projektträger des Bundesministeriums für Verkehr und digitale Infrastruktur
Projektträger des Bundesministeriums für Verkehr und digitale Infrastruktur


Aktuelle Nachrichten zum Breitbandausbau

Wissenswertes

Welche Technik kommt zum Einsatz?
Die Anschlüsse erfolgen mittels FTTB - Fiber To The Building. Ein Anschluss bis ins Haus.

Wo liegen die Adressen?
Die Adressen erstrecken sich über das gesamte Stadtgebiet.

Zeitlicher Ablauf

Insgesamt geht dem Ausbau ein längeres Förderverfahren voraus. Anknüpfend daran kommen rechtliche Rahmenbedingungen der Vergabeverfahren hinzu. Aufgrund der Höhe handelte es sich um eine EU-weite Ausschreibung.

  • Q4 2018 – Markterkundungsverfahren als Basis für Adressenkulisse
  • Q3 2019 – Erhalt Förderbescheid für Beratungsleistungen
  • Q4 2019 – Beschluss des SR für Förderanträge
  • Q4 2019 – Antragsstellung Bund und Land
  • Q1 2020 – Erhalt vorl. Förderbescheid Bund
  • Q3 2020 – Erhalt vorl. Förderbescheid Land (Verzögerung durch Änderung Förderprogramm)
  • Q4 2020 – Start Ausschreibung
  • Q1 2021 – Aufforderung und Prüfung Angebote
  • Q2 2021 – Bietergespräche
  • Q3 2021 – Aufforderung finale Angebote
  • Q3 2021 – Wirtschaftlichkeitsprüfung

Ansprechperson

Sie haben Fragen zum Projekt, dann können Sie diese gerne per Mail an den zuständigen Mitarbeiter stellen.

Herr Jeremias Krebs Digitalisierungsbeauftragter
